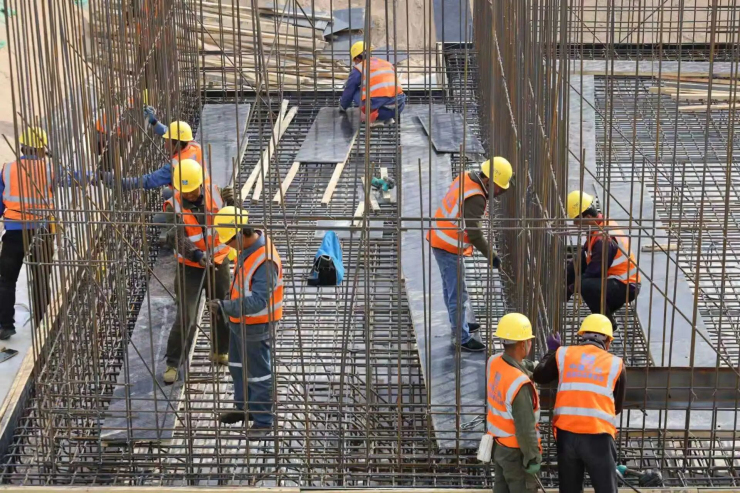

日前,磴口縣3個于9月份開工的儲能電站項目現場機器轟鳴、人員忙碌,馬力全開、速度拉滿,呈現出一派繁忙緊張的施工場面,各工程項目向著年底建成并網的目標沖刺。
據磴口縣40萬千瓦/160萬千瓦時獨立儲能項目工程部郭敏介紹,主變基礎澆筑完成,GIS預制艙基礎澆筑完成,35千伏基礎底板澆筑完成,儲能區儲能設備系統基礎正在施工,本項目按進度計劃節點穩步推進。
其中,磴口縣100萬千瓦/400萬千瓦時電源側獨立儲能項目分為子項目1和子項目2,建設速度也毫不遜色。
磴口縣100萬千瓦/400萬千瓦時電源側獨立儲能子項目1項目方經理鐘罡:“圍墻基礎澆筑全部完成,樁基施工過半,主變混凝土澆筑全部完成,GIS基礎筏板鋼筋綁扎完成,本工程現階段按照既定的工期目標正在進行?!?/div>
兩個子項目只有一路之隔,施工企業互相比質量、比速度,施工場景如火如荼。
磴口縣100萬千瓦/400萬千瓦時電源側獨立儲能子項目2工程現場技術負責人湯偉:“自開工以來,綜合樓、消防站、事故油池、主變壓器基礎及站區道路、站區圍墻各項工作按原計劃正常推進。”
為切實保障電力系統安全穩定運行,磴口縣計劃重點圍繞祥泰500千伏變電站建設一個儲能700萬千瓦時的集中儲能區域。建成后,還可提高新能源利用效率,促進可再生能源的消納利用和能源結構轉型。
