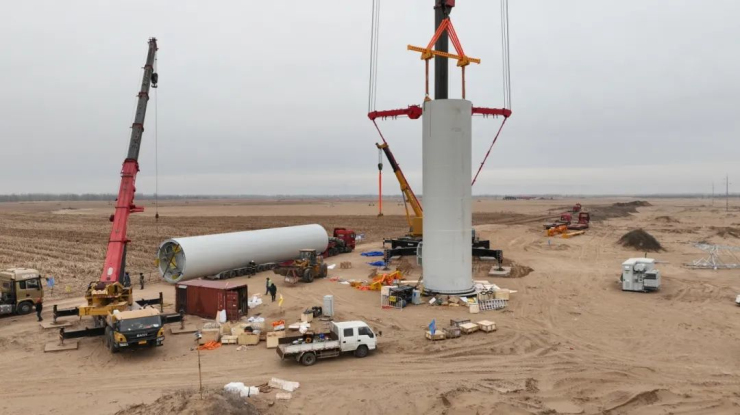

近日,在遠景能源景泰新能源磴口縣沙金套海蘇木48兆瓦分散式風電項目的施工現場,已經裝好的兩臺風機矗立在茫茫沙漠區域,運送大件的板車陸續進場,第三臺風機的塔桶正在緊張吊裝,整個工程項目加速建設,向著年底竣工的目標沖刺。
據遠景能源景泰新能源磴口縣沙金套海蘇木48兆瓦分散式風電項目負責人劉鵬介紹,磴口縣第一個風電項目由11臺風機組成,建成后年發電量是1.4億度,每年節省標準煤4.3萬噸,減排二氧化碳3.5萬噸。目前,升壓站的主體工程已經建設完畢,風機已經吊裝3臺,預計在12月底集電線路貫通,升壓站的主體工程建設收尾,具備并網條件,春節前工程全部建設完畢。
該項目位于磴口縣境內的烏蘭布和沙漠區域,于今年8月28日啟動建設,用風力發電機將“風害”轉化為電能,實現電能當地消納和多種能源協調互補,促進清潔能源高效利用。項目建成并網后,將給予新能源企業“三免三減半”稅收政策,為當地財政又新增一項稅源。同時,該項目對推進磴口縣高質量建設國家重要能源和戰略資源基地,實現“雙碳”目標、生態環境可持續發展具有重要戰略意義,并起到在烏蘭布和沙漠地區建設風力發電場的試驗示范作用。
“項目投資2個億,政府對我們支持非常大,包括前期手續辦理、整個大件運輸、道路協調等,能讓我們的項目順利地穩步向前開展?!边h景能源景泰新能源磴口縣沙金套海蘇木48兆瓦分散式風電項目負責人劉鵬說道。
